<em id="ko8gf"></em>
      1. <div id="ko8gf"><ol id="ko8gf"></ol></div>

        <div id="ko8gf"></div>

          <em id="ko8gf"><label id="ko8gf"></label></em>

            我司承建的埃塞亞的斯非洲國際會議與展覽中心工程如火如荼地進行中

            瀏覽次數:3764來源:蜀天建設工程

            本工程為亞的斯非洲國際會議與展覽中心一期工程項目,該項目位于埃塞俄比亞首都亞的斯亞貝巴CMC蓮花國際中心西側,由Addis-Africa International Convention and Exhibition Center Share Company (AAICEC)自籌資金進行建造。新建展館兩座,桁架式鋼結構1層;多功能廳,框架結構3層,總高30米,建筑面積約14500m2;連接走廊,總長48m;購物中心:3+G+3,建筑面積11200m2;展覽中心門前廣場,占地面積約為3600m2。項目建筑面積39818.41m2,工程總工期1080日歷天。

            建設單位:Addis-Africa International Convention and Exhibition Center Share Company (AAICEC)

            監理單位:Universal Consultants Consulting Architects and Engineers

            設計單位:Universal Consultants Consulting Architects and Engineers

            總承包單位:中地海外集團有限公司

            分包單位:四川蜀天建設工程總承包有限公司

            我司于2017年10月底進場,進行前期的施工準備工作,于11月11日正式開始開挖;2018年2月6日開始墊層砼澆筑;4月3日開始主體砼澆筑。

            目前商業大樓完成筏板澆筑及負三樓的樓板敷設;展廳完成基礎及邊墻的澆筑,此2棟建筑滿足了雨季施工條件,為后續施工打下了良好基礎。

            工程項目正如火如荼地進行中,我將精心策劃、科學配置、精心管理、精細施工,優質、高效、環保、文明地完成首個非洲工程施工,為開拓非洲市場奠定良好的基礎。

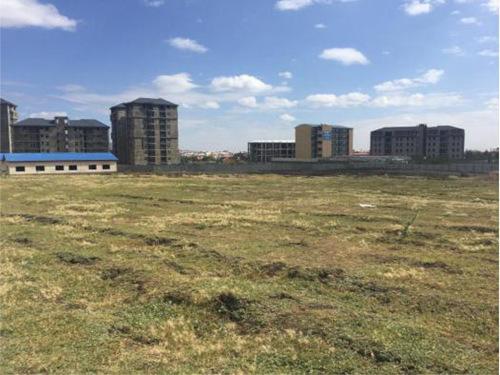

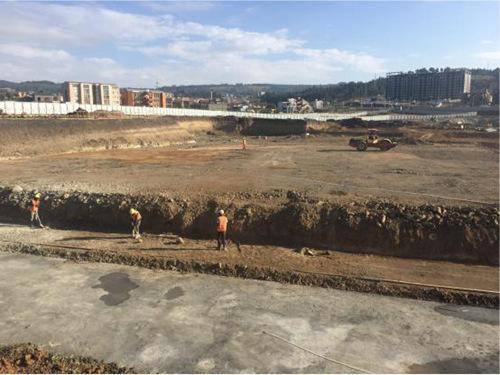

            原始地貌:2017年11月5日


            1

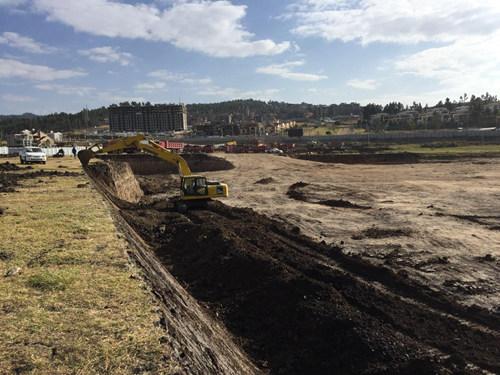

            2017年11月11日:項目開始正式施工,清表開始


            2


            3

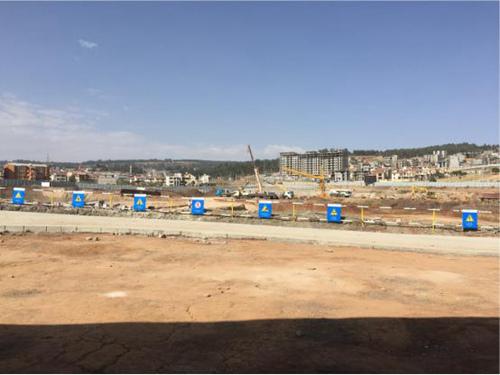

            項目第一次業主、監理協調會:2017年11月14日


            4

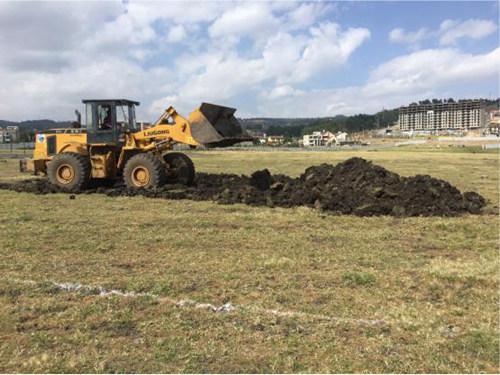

            現場開挖情況:2017年11月19日


            5


            6

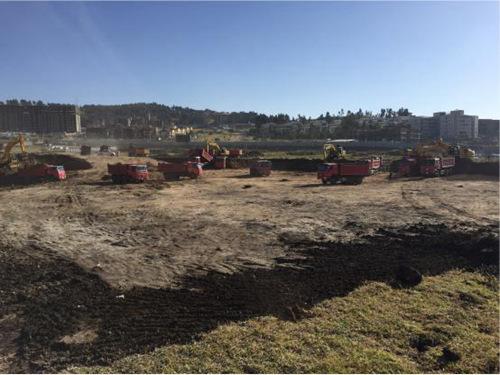

            亞的斯市長至現場考察:2017年12月16日


            7


            8

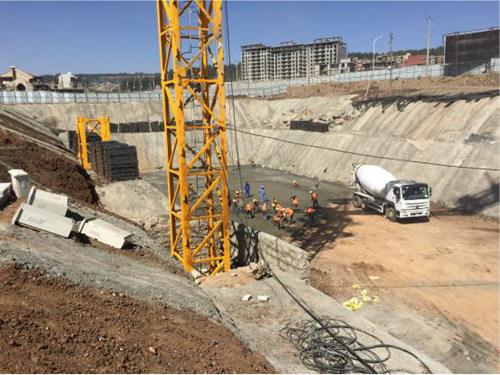

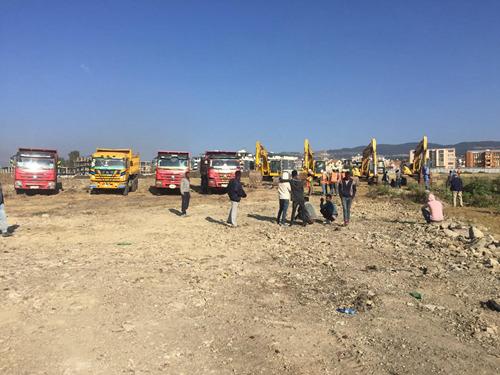

            現場開挖、塔吊組裝、鋼筋進場:2018年1月25日


            9

            商業大樓墊層澆筑:2018年2月6日


            10

            展廳回填碾壓:2018年2月18日


            11

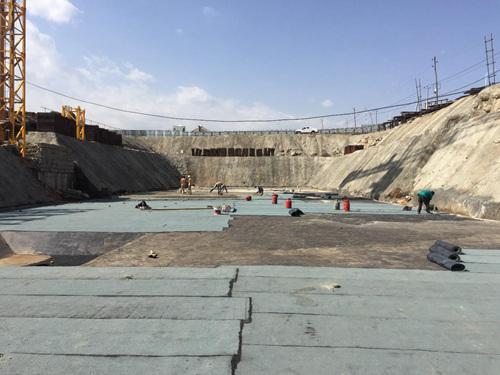

            商業大樓防水敷設:2018年3月9日


            12

            商業大樓筏板澆筑:2018年4月3日


            13

            展廳條基邊墻砼澆筑:


            14


            分享到:

            底部關聯

              <em id="ko8gf"></em>
                1. <div id="ko8gf"><ol id="ko8gf"></ol></div>

                  <div id="ko8gf"></div>

                    <em id="ko8gf"><label id="ko8gf"></label></em>
                      jizz成熟丰满韩国女人
